1 |
発端 |
2017(H29)-06-14 |
新聞折込広告『おうちさがし』に隣家が掲載
一月ほど前の広告より100万円値引しています
早速売主の新居にTEL
不動産屋の担当者を教えてもらい不動産屋へTEL。
左の家が物件。右は我が家
|
 |
2 |
購入 |
当日午前中に不動産屋来宅

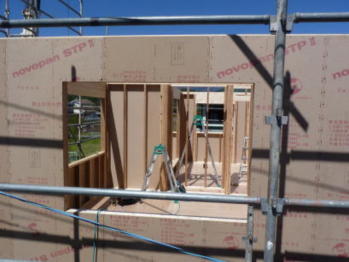

子供名義で購入申込
|
|
3 |
購入物件の解体の
ページ |
2017(H29)-11-24
から12-06まで
延べ11日間 |
解体開始
|
 |
4 |
ハウスメーカーめぐり
|
|
|
|
5 |
工務店 決定
|
2017(H29)-12-19 |
請負契約 |
2×4工法 (ツーバイフォー) です。 |
6 |
一部変更契約
|
2018(H30)-04-09 |
一部変更契約 |
|
7 |

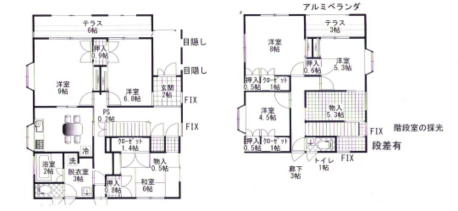

構想と間取 |
6月13日
間取ソフト購入
4月10日
ほぼ確定 |
 |
 |
8 |

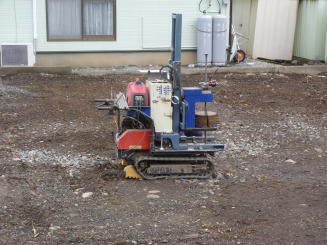

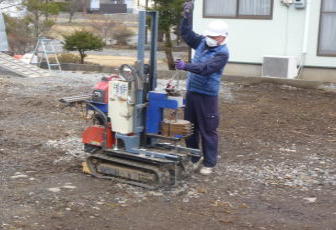

地盤調査 |

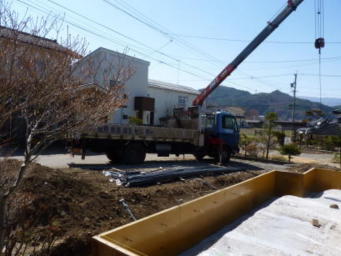

2018(H30)-03-07 |
 |
 |
|
資材と材料 |
|
 |
 |
9 |

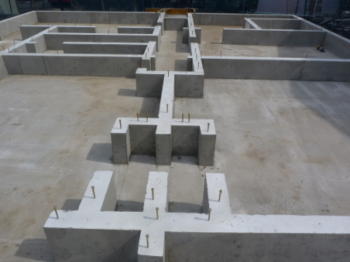

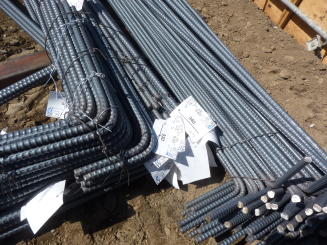

基礎工事 |

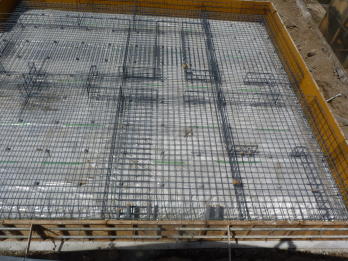

2018(H30)-03-26

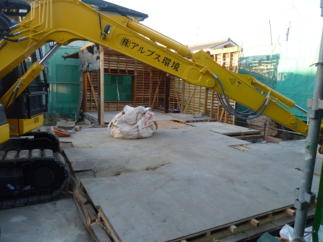

根切開始
-04-13まで
|
 |
 |
10 |

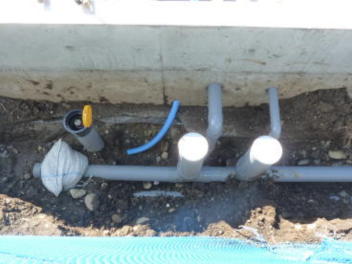

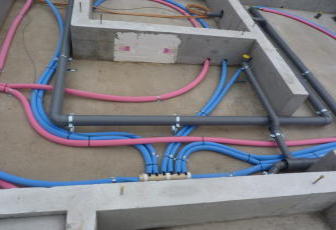

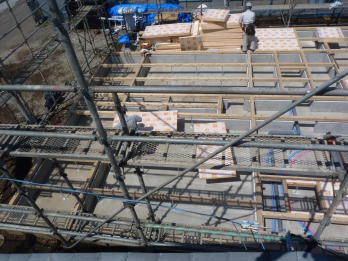

給排水・足場掛 |
4月14日から18日 |
 |
 |
11 |

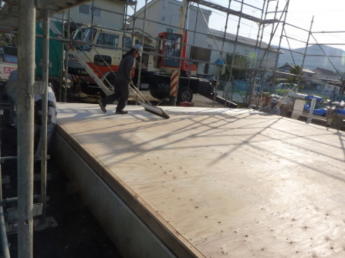

土台(プラットホーム) |
4月19から20日 |
 |
 |
|
資材と材料 |
|
 |
 |
12 |

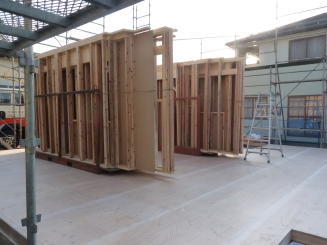

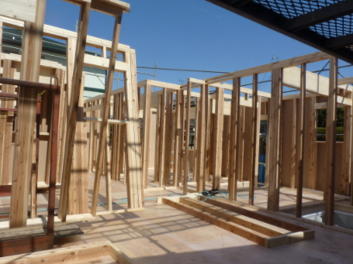

1階壁工事2階床 |
4月20日-23日 |
 |
 |

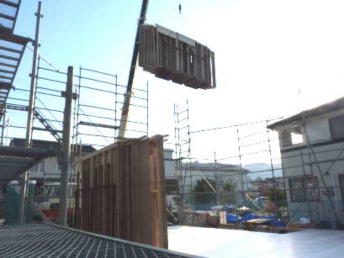

13 |

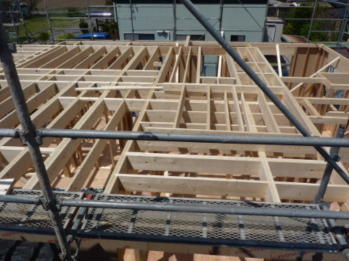

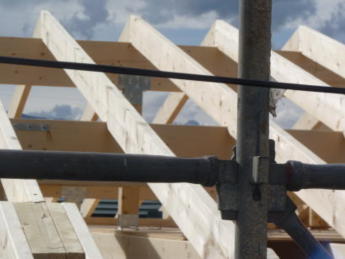

2階壁屋根小屋組 |
4月26日-27日 |
 |
 |
14
|

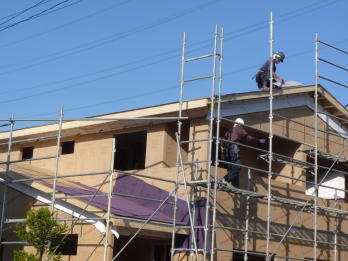

屋根工事
ゴムアスファルトルーフ
ィング
コロニアル葺き

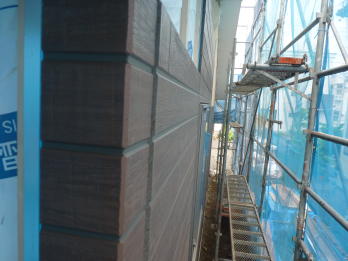

外壁工事
|
4月30日から
5月8日まで
5月7日から
(雨天休工日有り) |
 |
 |

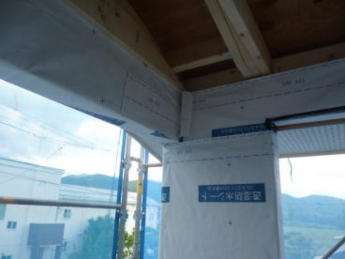

16 |
屋内大工工事
サッシ取付
電気工事
給排水 足場工事
|
4月30日準備工
|
 |
 |
17 |

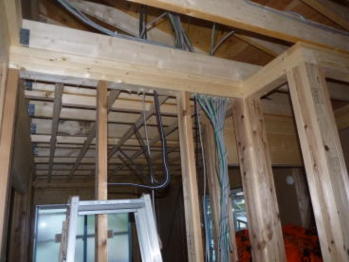

内部大工

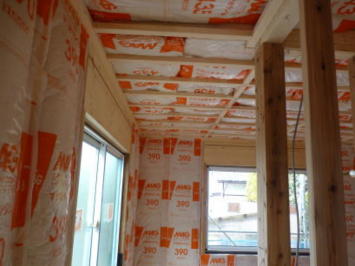

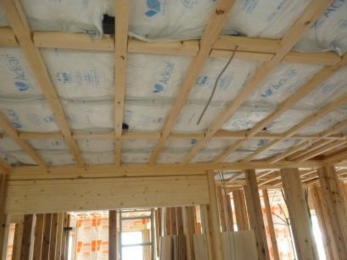

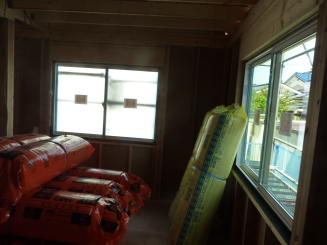

断熱材
小屋裏
階段
|
4月30日から |
 |
 |
18 |

内部造作
洋室 1 (リビング)
洋室 2
和室
キッチン
玄関・廊下・階段
洗面脱衣・浴室
洋室 3・ベランダ
洋室 4
洋室 5
パソコン室 (WIC)
2階廊下
|
5月9日から
|
 |
 |
19 |
引渡 |
2018(H30)-06-25 |
 |
|
|
|
|
|
|
